オフィス移転スケジュールの最適解は?成功のための全体工程とチェックリスト
戦略的なワークプレイス構築の核となる「オフィス移転」。本稿では移転フローを6-12カ月前・1カ月前など期間別に整理し、原状回復やIT環境など詰まりやすい点を時系列で解説。何カ月前には何をすればいいのかの目安が一目で分かるチェックリストを用意した。オフィス移転の成功事例も紹介するので参考にしていただきたい。
入居計画
リロケーションマネジメント
オフィス
著者
J
JLL日本 マーケティング&コミュニケーション事業部 コンテンツチーム
PDFに変換

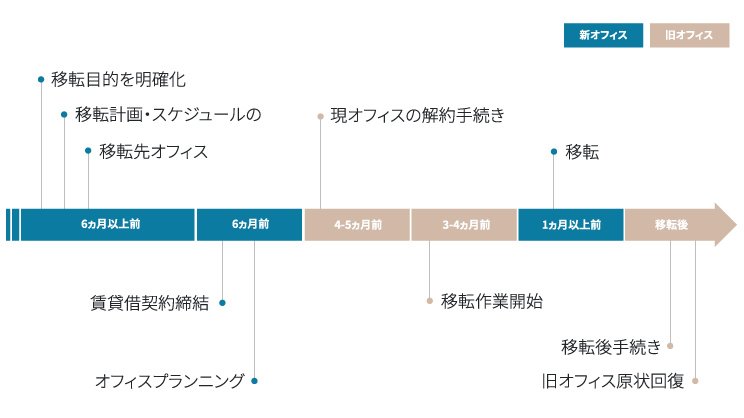

オフィス移転スケジュールの全体像とかかる期間
オフィス移転で押さえるべきポイント
【期間・フェーズ別】オフィス移転のタスク一覧と進め方
【8-6カ月前】物件選定・契約
オフィス移転で失敗しないためのチェックリスト
移転先候補としてのセットアップオフィス・居抜きオフィスとは?
オフィス移転の成功事例
オフィス移転コンサルティングとは?
オフィス移転成功は適切なスケジュール設定から
最新情報を受け取る
カテゴリ
チェック項目
備考
体制構築
□ プロジェクトリーダー・メンバーの選定
総務、人事、情報システム、各部署代表など
□ 経営層へのヒアリング
経営方針と移転目的のすり合わせ
現状把握
□ 現オフィスの契約内容確認
解約予告時期、預託金返還条件など
□ 現状調査(人・モノ・課題)
従業員数、収納量、会議室稼働率、不満点など
要件定義
□ 移転目的・コンセプトの策定
何を実現するための移転かを言語化する
□ 必要な面積・立地条件の算出
将来の増員計画やリモートワーク率も考慮
□ 導入したい機能の検討
ABW、フリーアドレス、カフェスペースなど
計画策定
□ 概算予算の算出
移転費用、内装工事費、什器購入費、原状回復費
□ 全体スケジュールの作成
解約予告日から逆算した工程表
承認
□ 移転計画の稟議・承認
予算・目的・スケジュールについて経営承認を得る
